          花橋泗涇河徐公河梅浦河擋墻及河道調整工程-圓木樁施工方案

          來源:百度文庫

          一、工程概況

                  花橋泗涇河徐公河梅浦河擋墻及河道修整工程其中泗涇河為暢通工程位于昆山市花橋鎮,主要內容包括:1)河道溝通:新開河道200m,老河道整治175m。2)駁岸新建:圓木樁護岸,拉森鋼板樁擋墻。徐公河梅浦河位于昆山市花橋國際商務區東南部曹安聯圩,主要工作內容包括:徐公河擬拉直并拓寬,涉及河道總長263m,新建鋼筋砼擋墻413米,梅浦河擬新開河道長度約為150m,河道兩側新建圓木樁護岸。河道治理工程

          二、地質情況

          1、昆山市花橋鎮泗涇河擋墻工程
                  根據地質資料顯示,該工程第一層土為素填土;第二層土為粉質黏土,層底高程,承載能力特征值fak為90kpa;第三層土為淤泥粉質黏土,層底高程—,承載能力特征值fak為60kpa;第四層土為黏土,層底高程—,承載能力特征值fak為180kpa;
                  第五層土為粉質黏土,層底高程—,承載能力特征值fak為150kpa。
          2、花橋徐公河梅浦河河道調整工程
                  根據地質資料顯示,該工程第一層土為淤泥及填土;第二層土為粉質黏土,層底高程—(黃海高程,下同),承載能力特征值fak為90kpa;第三層土為淤泥粉質黏土,層底高程—,承載能力特征值fak為60kpa;第四(1)層土為黏土,層底高程—,承載能力特征值fak為200kpa;第四(2)層土為粉質黏土,層底高程—,承載能力特征值fak為150kpa。
                  綜合水文地質資料,擋墻地板面高程設置于—,基礎地板厚為40-60cm,落于第三層土。采用打圓木樁(樁間嵌碎石)作地基加固處理。
                  老河道內擋墻地板面高程設置于—,基礎地板厚為40-60cm,落于第三層土。采用打圓木樁(樁間嵌碎石)作地基加固處理。

          三、施工

          1、木樁采購存放:
                  ①圓木樁主要在當地市場采購,采用汽車運到工地現場倉庫;木樁采購時應注意木材之地,樁長略大于設計樁長。所用圓木樁須材質均勻,不得有過大彎曲情形,樁身不得有蛀孔、裂紋或者其他足以損害強度之瑕疵。
                  ②木材吊運、裝卸、堆置時,樁身不得遭受沖擊或者震動,以免損壞樁身。木樁試用是,應按運抵工地先后次序使用,同時應檢查樁身是否完整,木樁儲存地須堅實而平坦,不得有沉陷現象,避免木樁存放變形。
          2、打樁錢,樁頂須先截鋸平整,其樁身需加以保護,不得有碰撞傷痕,樁頭部位宜采用鐵絲扎緊。
          3、松木樁的制作
                  ①樁徑按設計要求嚴格控制,且外形直順光圓;
                  ②小端削成尖頭,利于打入持力層;
                  ③待準備好總樁數的80%以上時,調入打樁機進行施工,避免打樁機窩工;
                  ④將備好的樁按不同尺寸及使用區域分別就位,為打樁做好準備;
                  ⑤嚴禁使用其他木材代替松木。
          4、測量放樣
                  圓木樁施工前,由測量人員依據設計圖進行放樣,確定每個木樁打設樁位,采用測量用木樁予以標記。
          5、打樁機打樁
                  ①選擇正確樁長的圓木樁,扶正樁位,按照設計要求施打;
                  ②將圓木樁打入設計要求的深度,確保垂直打入持力層;
                  ③嚴格控制樁的密度,確保其符合設計要。
          6、打樁質量要求
                  ①樁位偏差必須控制在小于等于D/6-D/4范圍內,樁的垂直度允許偏差≤1%;
                  ② 在打樁時,如感到木樁入土無明顯持力感時應向設計、監理單位及時匯報;
                  ③打樁應注意從外往中間對稱打,但要繁殖樁位嚴重移動;
                  ④按設計圖所示,于地面標定木樁預定打設位置,并經監理工程師檢查合格后方可進行打樁;
                  ⑤打樁過程中,如果遇到堅硬底層或觸及地下障礙物,以致不能打至預定深度時,應報請監理工程師及設計確定處理方式。并列入施工記錄,不得任意截斷樁體。

          四、質量控制

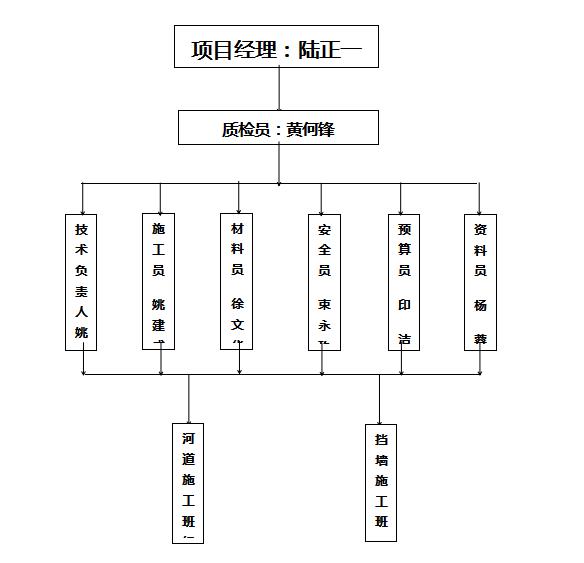

          質量管理網絡圖
          質量管理網絡圖

          五、安全保證措施

                  1、全面貫徹JGJ59-99建筑施工安全檢查標準,確保安全生產、文明施工。
                  2、開工前要對打樁機操作人員和打樁輔助工人進行安全交底,特種機械操作人員必須持證上崗。
                  3、進入施工現場一律戴好安全帽,按時發放和正確使用勞保用品。
                  4、各種機械實行專人使用,定期維修保養,杜絕機械安全事故的發生。
                  5、現場人員必須嚴格遵守安全生產規章制度,嚴禁酒后作業。
                  6、施工機械實行安全驗收制度,落實專人管理,明確安全責任。計劃每周安排安全員、機管員對現場機械、設備進行安全專項檢查,排除安全隱患。
                  7、供電線路規范架設桿、線,使用絕緣子,杜絕拖地線,架空滿足高度要求。全面使用鐵制閘刀箱,設置二級漏電保護。所有機械設備可靠地保護接地、接零。

          六、進度保證措施

          1、建立完善的組織網絡
                  建立以項目經理為首各施工責任部門組成的施工管理組織機構,選派精干的人員組成項目經理部、負責組織本工程的施工實施。制定完善的規章制度,職責明確、責任到人,促進各部門、各責任人認真做好本職工作。做到組織健全、職責明確、協調到位。
          2、強化工作計劃性、加大施工資源配備
                  1).在工程施工實施前,首先要編制詳細的計劃,結合本工程的施工特點,制定階段性的施工目標,圍繞著制定的目標,展開工作,確保完成目標任務。
                  2).為了確保生產計劃的按期實現,要根據計劃安排情況,配置足夠的施工資源,包括材料供應計劃,周轉材料使用計劃,設備配置計劃,勞動力計劃等。
          a.人員配備
                  為順利實施本工程,選派有較強管理能力和豐富施工經驗的人員參加施工、管理。根據總工期安排,配足輔助性用工數量,按照項目法施工要求,從嚴進行控制,以保證連續施工。
          b.施工設備
                  為了確保生產計劃的按期實現,根據計劃安排情況,配置足夠的施工設備,從而保證工程總工期計劃的實現。
          3、加強施工管理
                  ⑴加強施工現場的管理及施工現場的調度,強化施工過程控制,工序控制,樹立“質量就是進度、安全就是效益”的思想,加強工序協調、工種協調,減少矛盾,提高效率,確保工期。
                  ⑵施工過程中,要經常性地檢查施工進度計劃實施的情況,找出施工計劃滯后的原因,通過對施工工序及時進行調整,落實切實可行的措施,確保節點工期及總進度計劃目標的實現。
                  ⑶經常對現場道路的維修24小時能連續作業。

          七、專項應急救援預案

          機械傷害應急預案
          1、目的
                  為及時、有效的處理措施,防止事故惡化,減少損失,制定本預案。
          2、組織網絡及職責
                  由項目負責人、安全員、機管員、電工等成立應急小組。項目負責人陸正一同志任應急小組組長。
                  組員:束永玖、姚建成、黃何鋒、印潔、徐文華。
                  具體分工如下:
                  陸正一:負責現場,掌握了解事故情況,組織現場搶救;
                  束永玖:負責聯絡,根據應急指揮小組命令,及時布置現場搶救,保持與當地建設行政主管部門及安全生產監督部門等單位的溝通;
                  黃何鋒:負責維持現場秩序,做好當事人、周圍人員的問訊記錄;
                  姚建成:負責妥善處理好善后工作,負責保持與當地相關部門的溝通聯系。
          3、應急措施
                  事故發生后在現場人員應立即切斷電源。
                  組織人員搶救傷員盡快解除重物壓迫,減少擠壓力綜合癥的發生,并轉移至安全地方。
                  若擠壓部位有開放創傷及出血者,應及時止血。
                  若有骨折(傷肢等)應及時的用夾板等簡單的固定期。
                  立即撥打120急救中心講明事故地點、嚴重程度,并派人到路口接應,迅速轉往醫院。
                  及時撥打現場值班電話和通知有關負責人員。
          4、應急物資
                  常備藥品:消毒用品、急救物品(繃帶、無菌敷料)及各種常用小夾板、擔架、止血袋、氧氣袋。
          5、通訊聯絡
                  醫院救護中心:120     報警:110       火警:119
                  工地現場值班電話:
                  有關負責人聯系電話:
                  項目負責人:陸正一  手機:
                  安全員:束永玖      手機:
                  技術負責人:姚柏燦  手機:
          6、注意事項
                  事故發生時應組織人員進行全力搶救,視情況撥打120急救電話和馬上通知有關負責人。
                  注意保護好事故現場,便于調查分析事故原因。
                  對傷肢不應抬高、按摩或熱敷。
                  止血時應避免加壓除有大血管裂外不用止血帶。

          物體打擊應急救援預案

          1、目的
                  為了能夠及時處理物體打擊事故發生的緊急情況,將損失減小到最低限度,制定本預案。
          2、組織網絡及職責
                  由項目負責人、安全員、機管員、電工等成立應急小組。
                  組長:陸正一
                  組員:束永玖、姚建成、黃何鋒、印潔、徐文華
                  具體分工如下:
                  陸正一:負責現場,掌握了解事故情況,組織現場搶救;
                  束永玖:負責聯絡,根據應急指揮小組命令,及時布置現場搶救,保持與當地建設行政主管部門及安全生產監督部門等單位的溝通;
                  黃何鋒:負責維持現場秩序,做好當事人、周圍人員的問訊記錄;
                  姚建成:負責妥善處理好善后工作,負責保持與當地相關部門的溝通聯系。
          3、應急措施
                  當工地發生物體打擊事件,最先發現情況的人員應大聲呼叫,呼叫內容要明確,地點或部位發生的情況,并將信息準確傳出。
                  聽到呼叫的任何人,均有責任將信息報告給與其最近的項目經理部管理人員、搶救小組成員,使消息迅速報告到現場負責人處。
                  如傷勢較輕可現場進行救治護理;如傷勢較重則應由應急報警員負責打急救電話120,并將工程所在位置、工程名稱、聯系人、事故種類、傷害情況等通知醫務人員前來救護。如遇特殊情況應撥打110通知警方前來協助搶救。報告發生物體打擊的地點、特點,同時必須告知工程附近醒目標志建筑物,以利急救中心迅速判斷方位。
                  接車員迅速趕到路口接車,引領急救車從具備駛入條件的道路迅速到達現場。
                  發生物體打擊事故后,生產負責人組織緊急應變小組進行如現場包扎、止血等措施。防止受傷人員流血過多造成死亡事故。應急小組人員分工,各負其責,重傷人員有水電工長協助送往大門口迎接來救護的車輛,有程序的處理事故、事件,最大限度的減少損失。
          4、應急物資
                  常備藥品:消毒用品、急救物品(繃帶、無菌敷料)及各種常用小夾板、擔架、止血袋、氧氣袋。
          5、通訊聯絡
                  醫院救護中心:120     報警:110       火警:119
                  工地現場值班電話:
                  有關負責人聯系電話:
                  項目負責人:陸正一  手機:
                  安全員:束永玖      手機:
                  技術負責人:姚柏燦  手機:
          6、注意事項
                  事故發生時應組織人員進行全力搶救,視情況撥打120急救電話和馬上通知有關負責人。
                  注意保護好事故現場,便于調查分析事故原因。
                  對傷肢不應抬高、按摩或熱敷。
                  止血時應避免加壓除有大血管裂外不用止血帶。(文章來源:百度文庫 侵刪)
